Takt Time og Wagon – den systemiske sammenhæng i Takt Planlægning
📌 Essens
Takt Time = rytme. Wagon = kapacitet. Flow = balancen mellem de to.
De tre grundelementer i Takt Planlægning
Takt Planlægning i Lean Construction bygger på tre uundværlige elementer: Area, Time og Process.
Sammen udgør de fundamentet for et produktionssystem, der skaber rytme, flow og stabilitet i byggeriet.
Area + Time + Process = TAKT
Hvis blot ét af disse elementer mangler, er der ikke tale om Takt Planlægning, men om traditionel planlægning uden et sammenhængende produktionsflow.
🗺️ Area – Standardiserede produktionszoner
Projektet opdeles i ensartede zoner med samme volumen, kompleksitet og arbejdsomfang.
Standardiserede zoner reducerer variation og gør arbejdet reproducerbart, målbart og lærbart.
⏱️ Time – Fælles Takt Time
Takt Time definerer maksimal procestid pr. zone pr. fag og fastlægges ud fra den længste aktivitet.
Den fungerer som projektets synkroniseringsrytme, der skaber stabilt flow og forudsigelighed.
🔄 Process – Fast sekvens
Processerne organiseres i en gentagelig, tværfagligt koordineret sekvens, der gennemføres identisk i hver zone.
En stabil processtruktur reducerer afhængighedsbrud, konflikter og variation
, hvor Area, Time og Process integreres til én samlet styringsmodel.
Takt Time & Wagons – når produktion bliver rytme, kapacitet og kontrol
Takt Time er ikke et tal. Det er rytmen, der bestemmer, hvordan projektet bevæger sig.
Wagons er ikke bokse. Det er kapacitetsenheder, der bærer den faglige sekvens gennem zonerne.
Når de to kobles korrekt, opstår et produktionssystem, hvor:
- flowet er stabilt
- variationen er kontrolleret
- afhængighederne er synlige
- og fremdriften bliver forudsigelig
Det er her TAKT adskiller sig fra traditionel planlægning:
Du styrer ikke længere aktiviteter – du styrer rytme, kapacitet og sekvens som ét samlet system.
Toget bevæger sig én zone pr. takt.
Wagons skifter position i præcis samme tempo.
Og hele projektet følger én fælles puls.
Det er sådan man bygger med kontrol, ro og systemisk præcision.
Nøgleprincip
En wagon må aldrig overstige Takt Time.
Hvis den gør, bryder flowet — ikke kun for faget, men for hele toget.
📌 Husk dette
Takt Time styrer rytmen. Wagon styrer kapaciteten. Flow opstår kun, når de to er i balance.
Problem →
Konsekvens →
Årsag →
Løsning
Problem – systemfejl i branchen
Branchen behandler ofte tid og kapacitet som uafhængige størrelser. Planer bygges som varighedsestimater, ikke som rytmiske systemer. Dette skaber:
- uens belastning mellem zoner
- uforudsigelige sekvenser
- manglende kapacitetsmatch
- ustabilt flow
Konsekvens – effekt på flow, kvalitet og tid
Når Takt Time og Wagon ikke er afstemt:
- stiger gennemløbstiden
- stiger WIP
- øges afhængighedsbrud
- øges rework
- falder leverancesikkerheden
- øges ledelsesbelastningen
Dette er systemiske reaktioner – ikke menneskelige fejl.
(Reference: Styring af flow i Takt Planlægning | Regulering af produktionen i praksis)
Årsag – variation, batch, manglende design
Årsagen er strukturel:
- variation uden buffer
- zoner uden kapacitetslogik
- sekvenser uden stabilitet
- planer uden rytme
- manglende regulering af flow
(Reference: Flow og flaskehalse i Takt Planlægning | Variation, balance og rytme)
Løsning – systemisk design via TAKT VALUE SYSTEM™
Løsningen er at designe flow som en strukturel egenskab:
- Takt Time definerer rytmen
- Wagon definerer indholdet
- Kapacitet og sekvens designes som systemarkitektur
- Variation beskyttes med buffere
- Flow reguleres aktivt i drift
🔬 Evidens
Flow og rytme
[Kilde: Ohno, 1988, Toyota Production System]
Viser at stabil rytme reducerer variation og forbedrer kvalitet.
I byggeriet: Takt Time skaber rytme; uden rytme opstår støj.
Kapacitetsmatch
[Kilde: Shingo, 1989, A Study of the Toyota Production System]
Viser at mismatch mellem kapacitet og takt skaber flaskehalse.
I byggeriet: Wagon skal kunne udføres inden for Takt Time.
WIP og gennemløbstid
[Kilde: Hopp & Spearman, 2008, Factory Physics]
Gennemløbstid er proportional med WIP.
I byggeriet: For store Wagons øger WIP og forlænger produktionen.
Variation og ustabilitet
[Kilde: Koskela, 2000, An Exploration Towards a Production Theory]
Variation uden buffer skaber systemisk ustabilitet.
I byggeriet: Takt Time kræver buffer for at fungere.
Forudsætninger og making‑do
[Kilde: Howell, 1999, What is Lean Construction]
Arbejder uden forudsætninger skaber rework.
I byggeriet: For store Wagons tvinger teams til making‑do.
Produktionssystem‑design
[Kilde: Koskela, 1992, Application of the New Production Philosophy to Construction]
Byggeri skal styres som produktion.
I byggeriet: Takt Time og Wagon er designparametre – ikke planlægningsværktøjer.
Evidens‑opsummering
- Flow kræver rytme
- Rytme kræver Takt Time
- Takt Time kræver kapacitetsmatch
- Kapacitetsmatch kræver korrekt Wagon‑design
- Variation kræver buffer
- Systemer skaber adfærd

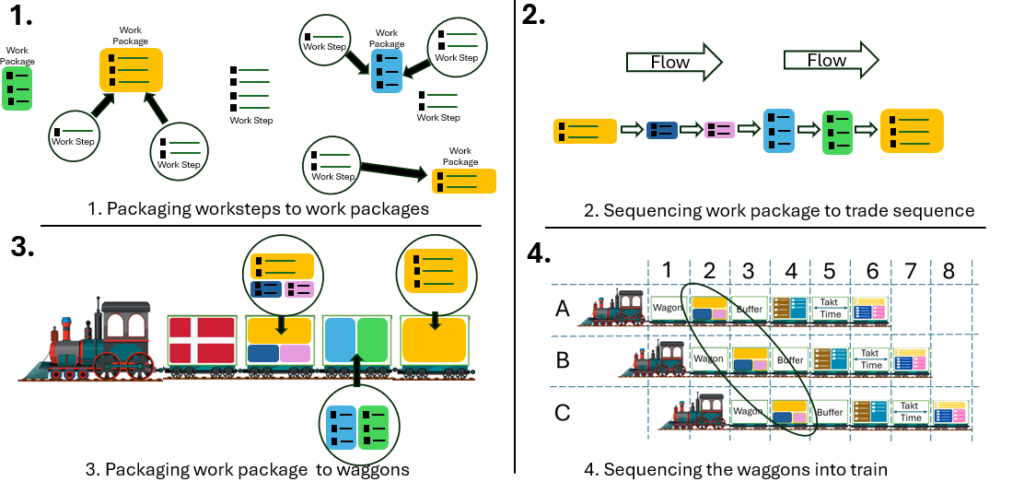

🚂 Fra arbejdstrin til tog – hvordan Takt Time styrer flowet
Billedet illustrerer, hvordan komplekse arbejdsprocesser pakkes og sekvenseres i et TAKT‑styret flow. Det viser fire centrale trin:
1. Pakning af work steps til work package
Individuelle aktiviteter samles i arbejdspakker, typisk pr. fag eller funktion.
Eksempel: malerens opgaver samles i én pakke, elektrikerens i en anden.
Formålet er at skabe fagligt konsistente enheder, der kan gentages zone for zone.
2. Sequencing af work package til procesrækkefølgende
Arbejdspakkerne arrangeres i en fast sekvens, som afspejler den ønskede procesrækkefølge.
Denne sekvens er grundlaget for flowet i hver zone og skal være stabil nok til at gentages.
3. Pakning af work package til wagons
De sekventerede arbejdspakker kobles sammen i wagons – den taktiske enhed, der bevæger sig gennem zonerne.
Hver wagon indeholder de aktiviteter, der skal udføres i én zone i én Takt Time.
4. Sequencing af wagons til Train
Wagons kobles til et tog, som bevæger sig rytmisk gennem projektet.
Toget er opdelt i Takt Time‑segmenter, og hver wagon rykker én zone frem pr. takt.
Forskellige tog‑konfigurationer (A, B, C) viser, hvordan man kan balancere kapacitet, buffer og sekvens.
🔁 Kobling til Takt Time
- Takt Time er den maksimale tid en wagon må bruge i én zone.
- Wagons sikrer, at aktiviteterne er pakket og sekventeret korrekt.
- Toget visualiserer den samlede fremdrift – én zone pr. takt, én wagon pr. fag.
Når alle wagons bevæger sig i takt, opstår stabilt flow, høj forudsigelighed og minimal variation.
🧰 Praktisk metode – TAKT VALUE SYSTEM™
🔹 1. Definér Takt Time
- Fast rytme for alle zoner
- Ensartet tidsvindue
- Reference: Takt Planlægning
🔹 2. Design zoner som kapacitetsenheder
- Ens belastning
- Ingen skjulte flaskehalse
- Reference: Taktberegning og zonedimensionering | Design af Takt Planlægning før produktionen
🔹 3. Dimensionér Wagon
- Arbejde der kan udføres inden for Takt Time
- Gentagelighed i alle zoner
- Kapacitetsmatch
🔹 4. Indbyg bufferkapacitet
- Beskyt mod variation
- Skab robusthed
- Reference: Buffere i Takt Planlægning | Stabilitet, flow og beskyttelse af produktionen
🔹 5. Design sekvens
- Stabil afhængighedsstruktur
- Ingen krydsende fag
- Reference: Flow og flaskehalse i Takt Planlægning | Variation, balance og rytme
🔹 6. Reguler flow i drift
- Synlighed
- Beslutninger
- Modtræk
- Reference: Styring af flow i Takt Planlægning | Regulering af produktionen i praksis
🔹 7. Lås ledelsesdisciplin
- Konsekvent styring
- Ingen ad hoc‑ændringer
- Systemet skal beskyttes
🧩 TAKT Time Kalkulation
TAKT-kalkulation – beregning af samlet gennemløbstid for et Takt Train
Den mest anerkendte metode til beregning af gennemløbstid i Takt Planlægning stammer fra Marco Binninger og Janosch Dlouhy, som har tilpasset Little’s Law til byggeproduktionens kontekst.
(Area + Wagon)-1 X TAKT TIME= Duration
Forudsætning: Én fast Takt Time i hele Trainet
TAKT‑kalkulationen kan kun anvendes, når der er defineret én ensartet Takt Time for hele Trainet.
Hvis der anvendes forskellige takt tider i samme Train, brydes rytmen, og formlen giver ikke et validt eller brugbart resultat.
Metoden forudsætter derfor et homogent, rytmisk system, hvor alle fag bevæger sig gennem zonerne i samme takt.
📌 Kapacitetsregel
Wagon < 80% af Takt Time = stabilt flow
Wagon = 100% af Takt Time = ingen buffer
Wagon > Takt Time = systemisk ustabilitet

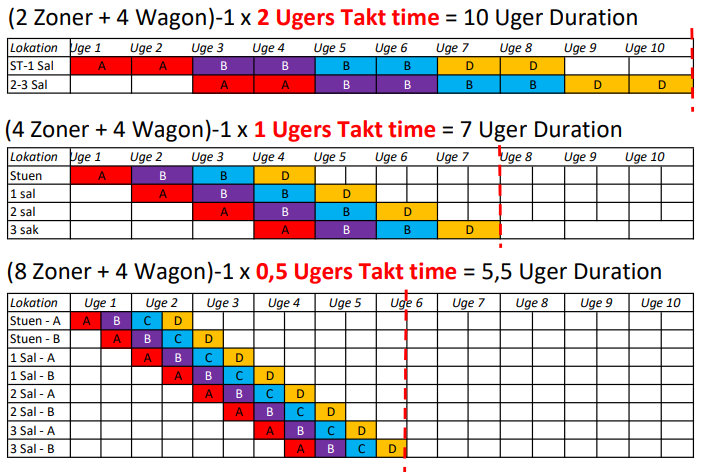

🧩 Case: Hvordan zoneantal og Takt Time påvirker gennemløbstid
Denne case viser tre forskellige konfigurationer af et Takt Train, hvor zoneantal og Takt Time justeres – men Wagon‑strukturen forbliver konstant.
Resultatet er en tydelig demonstration af, hvordan systemdesign påvirker den samlede varighed.

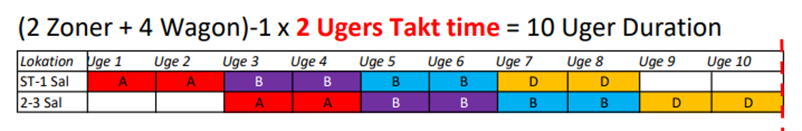

🔹 Case 1: 2 zoner + 4 Wagon
- Takt Time: 2 uger
- Formel: (2 + 4 – 1) × 2 = 10 uger
- Lokationer: ST-1 Sal, 2-3 Sal
- Flow: Langsom rytme, få zoner → lang varighed

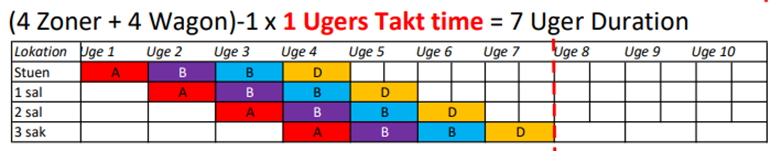

🔹 Case 2: 4 zoner + 4 Wagon
- Takt Time: 1 uge
- Formel: (4 + 4 – 1) × 1 = 7 uger
- Lokationer: Stuen, 1 sal, 2 sal, 3 sal
- Flow: Dobbelt så mange zoner, halveret takt → kortere varighed

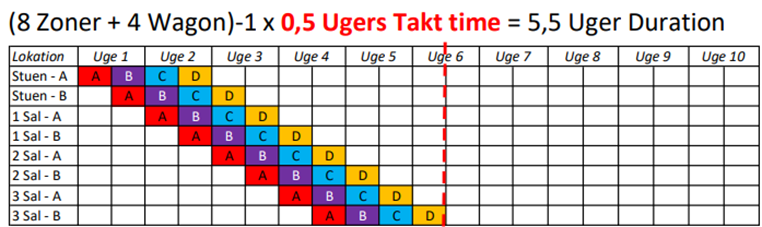

🔹 Case 3: 8 zoner + 4 Wagon
- Takt Time: 0,5 uge
- Formel: (8 + 4 – 1) × 0,5 = 5,5 uger
- Lokationer: Stuen A–B, 1–3 Sal A–B
- Flow: Høj zoneopdeling og hurtig takt → markant kortere varighed
📌 Læring fra casen
- Når Takt Time er ensartet, kan TAKT‑kalkulationen bruges til at beregne den samlede varighed præcist.
- Ved at øge zoneopdelingen og reducere Takt Time, kan gennemløbstiden forkortes betydeligt – uden at ændre Wagon‑strukturen.
- Casen viser, at systemdesign er nøglen til flow og effektivitet – ikke aktivitetsestimering.
⚠️ Vigtigt
TAKT‑kalkulationen forudsætter én fast Takt Time i hele Trainet.
Hvis der anvendes forskellige takttider i samme flow, brydes rytmen, og formlen kan ikke anvendes.
Opsummering:
Ved at fastholde én ensartet Takt Time og variere zoneopdelingen kan den samlede varighed for et Takt Train reduceres markant – uden at ændre på Wagon-strukturen.
TAKT-kalkulationen viser, hvordan systemdesign påvirker flow, rytme og gennemløbstid.
Jo flere zoner og jo kortere takt, desto hurtigere og mere stabilt produktionsflow – forudsat at rytmen holdes og kapaciteten matcher.
📌 Systemtænkning
Takt Time + Wagons + Zoner + Sekvens = ét samlet produktionssystem.
Du kan ikke optimere én del uden at påvirke de andre.
📝 Tjekliste
- Er Takt Time fast og ensartet?
- Er zoner kapacitetsafstemte?
- Er Wagon < Takt Time?
- Er Wagon gentagelig i alle zoner?
- Er der bufferkapacitet?
- Er sekvensen stabil?
- Er WIP begrænset?
- Er variation beskyttet?
- Er flow reguleret?
- Er forudsætninger styret?
- Er ledelsen konsekvent?
- Er læring systematiseret?
❓ FAQ
- Er Takt Time et planlægningsværktøj?
Nej. Det er systemets rytme. - Er Wagon en aktivitetsliste?
Nej. Det er en kapacitetsenhed. - Kan Wagon være forskellig i zoner?
Kun hvis kapaciteten er ens. - Kan Takt Time ændres undervejs?
Kun ved systemisk redesign. - Er buffer spild?
Nej. Det er systembeskyttelse. - Kan dygtige teams kompensere for mismatch?
Midlertidigt – aldrig strukturelt.
📚 Læs også
- TAKT VALUE SYSTEM™
- Takt Planlægning
- Hvad er Takt Planlægning? Guide til stabilt flow i byggeriet
- Styring af flow i Takt Planlægning | Regulering af produktionen i praksis
- Buffere i Takt Planlægning | Stabilitet, flow og beskyttelse af produktionen
- Taktberegning og zonedimensionering | Design af Takt Planlægning før produktionen
⚠️ Begrænsninger & nuancer
- Dårlig projektering kan ikke reddes af Takt
- Ekstrem variation kræver ekstra buffer
- Uerfarne teams kræver stærkere struktur
- Takt Time uden kapacitetsmatch skaber ustabilitet
- Systemer er robuste – men ikke selvkørende
🧱 Konklusion
Takt Time og Wagon er ikke værktøjer. De er strukturelle designelementer i et produktionssystem.
Når de to er i balance, opstår stabil produktion.
Når de ikke er i balance, opstår systemisk ustabilitet.
Flow er ikke et resultat af vilje – men af arkitektur.
