TAKT Value

📦 Definition – Takt Control (International Standard)

Takt Control er den operative styring af et Taktsystem.
Det er den mekaniske regulering af flow, variation og stabilitet i drift — baseret på klare signaler, faste standarder og få, hårde KPI’er.

Takt Control sikrer, at rytmen holdes, flaskehalse beskyttes, buffere aktiveres, og systemet korrigeres i realtid.

Kort sagt:
Takt Planlægning designer rytmen.
Takt Control beskytter rytmen.

🌍 International rammesætning – sådan forstås Takt Control globalt

🇩🇪 Tyskland – “operative Steuerung des Taktsystems”

  • Fokus på zoneopdeling, sekvens og stabilitet
  • Regulering ses som en teknisk disciplin
  • KPI’er bruges som signaler, ikke rapportering

🇺🇸 USA – “real‑time steering of the takt system”

  • Flow er styringsobjektet
  • WIP, variation og flaskehalse er primære indikatorer
  • Takt Control = daglig justering af systemets rammer

🇯🇵 Japan – “stability through standards and rapid correction”

  • Standarder er fundamentet
  • Afvigelser skal være synlige og korrigeres hurtigt
  • Systemet reguleres, ikke mennesker



Fællesnævneren:
Takt Control er systemledelse, ikke koordinering.



🎬 Punchline

  1. Takt Control er den disciplin, der gør Takt styrbart.
  2. Uden Takt Control er Takt en plan.
  3. Med Takt Control er Takt et produktionssystem.

🥇 Faglig rammesætning– Takt Control som systemdisciplin

Når et Taktsystem er designet, begynder den del af arbejdet, der afgør om projektet bliver stabilt eller kaotisk: Takt Control.



Internationalt forstås Takt Control som den operative styring af et Taktsystem — den mekaniske regulering af flow, variation og stabilitet i drift. Det er ikke koordinering, status eller mavefornemmelser. Det er systemledelse, baseret på klare signaler, faste standarder og få, hårde KPI’er.



Uden Takt Control er Takt Planlægning kun en plan.
Med Takt Control bliver Takt et styrbart, forudsigeligt og selvkorrigerende produktionssystem.



I praksis betyder det, at styring i Takt ikke handler om at presse mennesker, men om at regulere systemets rammer: zoner, sekvens, buffere, standarder og forberedelse. Flowet er styringsobjektet. Systemet er håndtaget. KPI’erne er sensorerne.



Denne guide forankrer Takt Control i rammen af TAKT VALUE SYSTEM™ og behandler regulering som en teknisk disciplin — ikke som ledelsesstil.
Flowstyring er driftssiden af zonedimensionering og taktberegning, og stabilitet kræver både beskyttelse, synlighed og hurtig korrektion.



Når variation ikke håndteres, når flaskehalse ikke beskyttes, og når buffere forbruges ukontrolleret, bryder rytmen sammen.
Når systemet reguleres disciplineret, bliver Takt et stabilt produktionssystem, der kan styres i realtid.

Design skaber potentiale.

Takt Control realiserer potentialet – Uden regulering er Takt teoretisk.

🧭Takt Control er ikke sådan, Takt normalt praktiseres i Danmark

I mange danske projekter implementeres Takt som en planlægningsform, en mødestruktur eller et visuelt værktøj. Rytmen aftales, planen følges op, og afvigelser forklares.

Det er ikke Takt Control.

Takt Control starter dér, hvor planen møder virkeligheden. Når variation opstår. Når rytmen presses. Når flowet trues. Her er forklaringer irrelevante. Systemet skal kunne reguleres.

Hvis Takt ikke kan styres mekanisk via signaler, standarder og faste reguleringsgreb, er det ikke et produktionssystem. Det er koordinering.

Denne guide tager udgangspunkt i den internationale forståelse af Takt Control:
Styring af flow som et system – ikke styring af mennesker, møder eller holdninger.

Problem → 💥 Konsekvens → 🔍 Årsag → Løsning

❌ Problem – systemfejl i drift

  • Takt implementeres som plan og mødestruktur, men uden reelle styringsparametre.
  • Afvigelser diskuteres, men reguleres ikke.
  • Fremdrift måles, men flow styres ikke.
  • Systemet overlades til adfærd i stedet for mekanik.

💥 Konsekvens

  • Rytmebrud forplanter sig gennem hele sekvensen.
  • WIP vokser, fordi problemer skubbes videre.
  • Buffere forbruges ukontrolleret.
  • Rework, overlap og stress eskalerer.
  • Ledelsen bliver reaktiv i stedet for styrende.

🔍 Årsag

  • Ingen system-KPI’er (kun aktivitetsstatus).
  • Ingen klare signalgrænser.
  • Ingen definerede reguleringsgreb.
  • Forhindringer håndteres som hændelser, ikke som systemfejl.
  • Flaskehalsen identificeres ikke og beskyttes ikke.

✅ Løsning – systemisk regulering (TAKT Control)

  • Etabler et sæt få, hårde systemindikatorer.
  • Definér på forhånd hvilke handlinger, der udløses ved afvigelse.
  • Reguler via systemhåndtag – Kernen i TAKT Control
  • Styr flow – ikke mennesker.

Læse mere her “TAKT VALUE SYSTEM™”
Læs også “Hvad er Takt Planlægning”

🔍Hvorfor Takt bryder sammen i praksis

De fleste taktprojekter bryder ikke sammen, fordi taktplanen er forkert.
De bryder sammen, fordi der ikke er defineret nogen måde at styre systemet på, når planen ikke holder.

Afvigelser opdages. De diskuteres. De forklares.
Men systemet reguleres ikke.

Uden klare signaler, faste grænser og foruddefinerede handlinger overlades styringen til adfærd, erfaring og mavefornemmelse. Det skaber variation. Variation skaber WIP. WIP bryder rytmen.

Problemet er derfor ikke manglende vilje eller kompetence.
Problemet er manglende systemisk regulering.

🔬 Evidens

  • Koskela dokumenterer, at produktion er flow + konvertering + værdiskabelse. Uden flowstyring kollapser systemet.
    [Kilde: Koskela, 2000, TFV Theory]
  • Ballard viser, at planpålidelighed kræver systematisk forhindringsstyring – ikke forklaringer.
    [Kilde: Ballard, 2000, Last Planner System]
  • Hopp & Spearman dokumenterer, at WIP og variation styrer gennemløbstid. Regulering skal begrænse WIP.
    [Kilde: Hopp & Spearman, 2008, Factory Physics]
  • Ohno viser, at stabilitet skabes via standarder og hurtig korrektion ved afvigelse.
    [Kilde: Ohno, 1988, Toyota Production System]
  • Shingo dokumenterer, at systemdesign og standarder er forudsætning for forbedring.
    [Kilde: Shingo, 1989, A Study of the Toyota Production System]

Evidensen understøtter grundprincipperne i Takt Control:

  • Flow er styringsobjektet.
  • Variation kræver beskyttelse.
  • WIP skal kontrolleres.
  • Standarder gør afvigelser synlige.
  • Regulering skal ske i realtid.

📦 WIP som styringsparameter – den glemte regulator i Takt Control

WIP (Work‑In‑Progress) er en af de mest fundamentale styringsparametre i ethvert produktionssystem. Hopp & Spearman dokumenterer, at WIP, variation og gennemløbstid er matematisk koblet. Når WIP stiger, stiger gennemløbstiden, variation forstærkes, og rytmen bryder sammen. Derfor er WIP ikke et resultat — det er et styringsobjekt.

I Takt Control fungerer WIP som:

  • indikator for systemets stabilitet
  • tidlig advarsel om rytmebrud
  • direkte signal om flaskehalse
  • mål for bufferforbrug
  • tegn på om zoner er for store eller for komplekse

Når WIP STIGER, betyder det én ting:
Flowet er ikke længere synkroniseret.

Formel (Little’s Law) – WIP=Throughput\cdot Genneml\o bstid

Takt Control‑version – WIP=Antalaktivezonermedigangv\ae rendearbejde

Styringslogik

  • WIP ↑ → aktiver buffer
  • WIP ↑ → beskyt flaskehals
  • WIP ↑ → opdel zone
  • WIP ↑ → fjern forhindringer før næste takt
  • WIP ↑ → skærp zoneafleveringsstandard

Systemlogik:

  • Lav WIP = stabil rytme
  • Høj WIP = systemfejl
  • Ukontrolleret WIP = rytmebrud

WIP er ikke et symptom.
WIP er et signal.

Og i Takt Control reageres der på signaler — ikke på forklaringer.

🔄 Hvad betyder regulering i et Taktsystem?

Regulering i Takt er ikke:

  • at presse folk
  • at ændre planen dagligt
  • at forklare hvorfor noget gik galt

Regulering i Takt er:

  • at justere systemets rammer, så flowet beskyttes
  • at reagere mekanisk på signaler
  • at fjerne systemiske forhindringer

Systemlogik:
Design skaber potentiale.
Regulering realiserer potentiale.

Uden regulering er Takt teoretisk.

📊 KPI-pakke – TAKT Control`s instrumentbræt

I Takt Control fungerer KPI’erne som systemets sensorer.
De viser, om rytmen holder, hvor variationen opstår, og hvornår systemet skal reguleres.

KPI’erne bruges ikke til rapportering.
De bruges til styring.

Takt Control reagerer ikke på mavefornemmelser, men på signalgrænser.
Når en KPI krydser sin grænse, aktiveres et reguleringsgreb: zoneopdeling, sekvens, buffere, standarder eller forberedelse.

KPI‑pakken består af tre centrale indikatorer:

  • Takt Stabilitet (TS/TR) → rytmens styrke
  • Flow Efficiency (FE) → reel arbejstid og spildtid
  • Flow Efficiency (FE) → spild og værdiskabelse
  • Forhindringsrate (FR) → systemets stabilitet og variation

Disse tre KPI’er udgør fundamentet for Takt Control i drift.

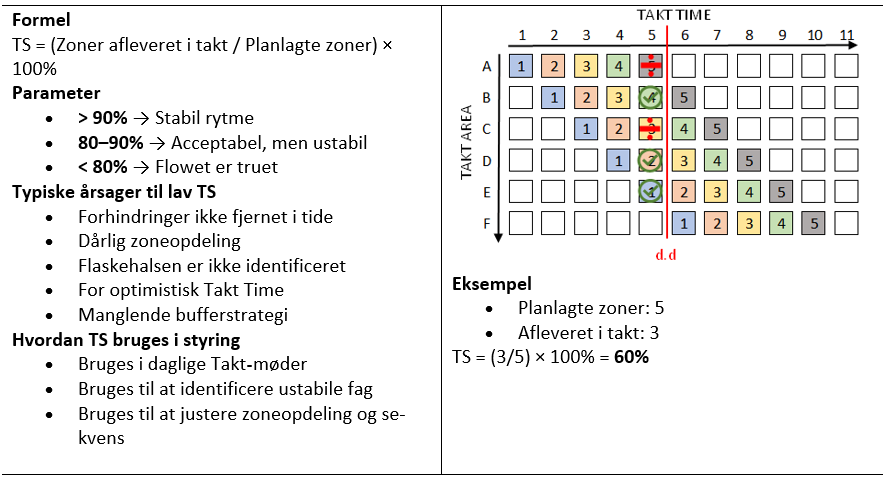

Takt Stabilitet (TS) – Takt Reliability (TR)

Hvad måler den?

Hvor stabilt projektet følger rytmen. Det er den vigtigste KPI i hele Takt‑systemet.

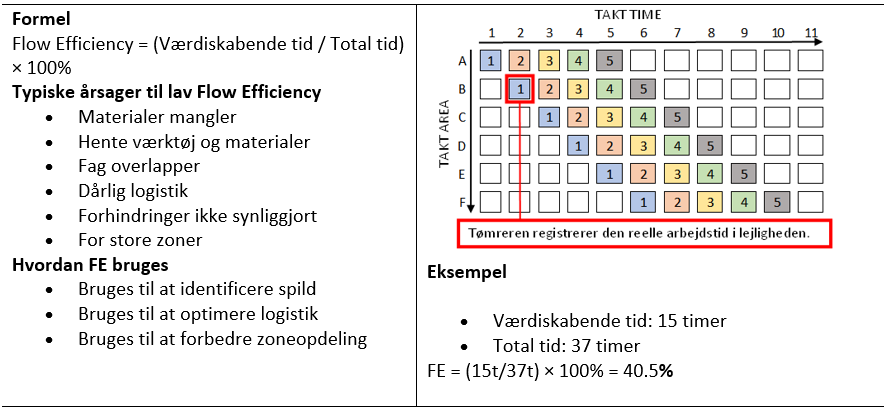

Floweffektivitet – Flow Efficiency (FE)

Hvad måles der? Andelen af arbejdstiden, der anvendes på opgaver, som skaber værdi.

Type projekt

FE-niveau

Spildtid

Evidens / Link

Traditionelt byggeri

30–40%

60–70%

Lean Construction forskning viser lav værdiskabende tid og høj ventetid. Link: https://www.emerald.com/insight/content/doi/10.1108/ecam-12-2020-1068/full/html

Lean‑modent projekt

40–50%

50–60%

Understøttes af Lean‑studier og forbedret flow via Last Planner. Link: https://businessmap.io/lean-management/flow-efficiency

Takt‑modent projekt

45–60%

40–55%

Flow Efficiency‑målinger i taktprojekter matcher 20–40% FE. Link: https://getnave.com/blog/flow-efficiency/

Ekstremt højt niveau

60%+

<40%

Dokumenteret som sjældent. Understøttet af Nick Brown’s survey. Link: https://medium.com/nickbrown/our-survey-says-uncovering-the-real-numbers-behind-flow-efficiency-2d4b8d3c3f8

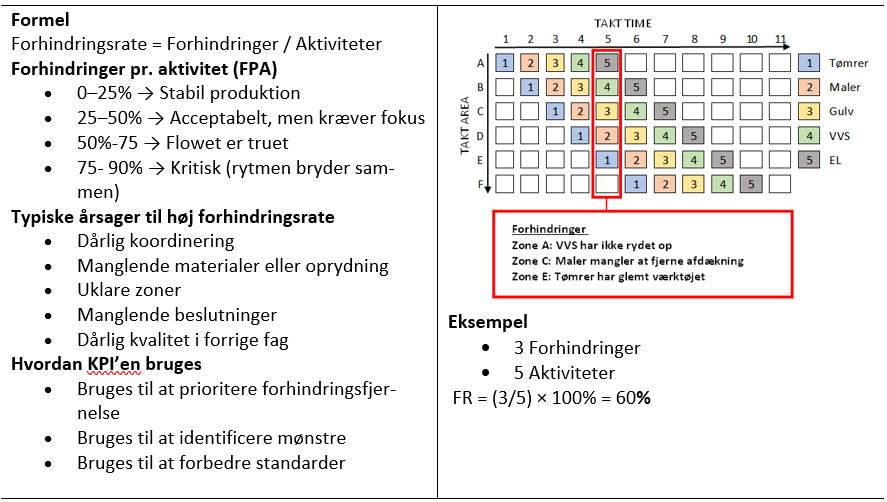

Forhindringsrate (FR)

Hvad måler den? Forhindringsraten måler hvor mange forhindringer der opstår pr. uge, normaliseret efter mængden af produktion. Den viser, hvor stabilt flowet er, og hvor meget systemet bliver forstyrret.

Mini-cases – når systemet møder virkeligheden 🧪

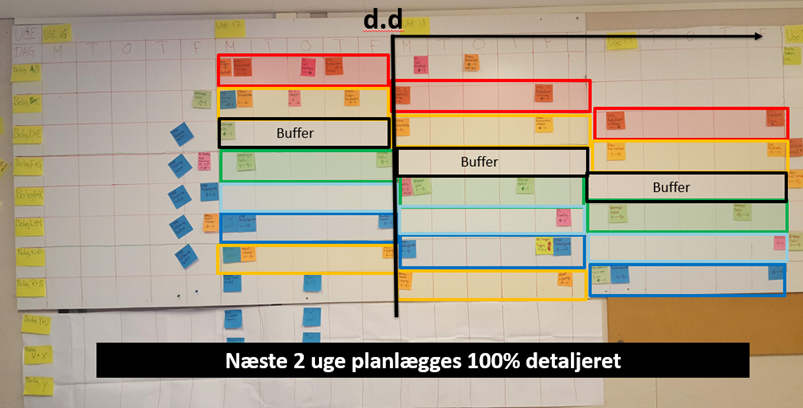

🧱 Fysisk Takt Plan – visuel styring af flow og KPI’er

Billedet viser en fysisk Takt Plan-tavle, hvor produktionen styres i realtid via visuelle signaler, zoneopdeling og KPI‑målinger. Den fysiske Takt Plan fungerer som det visuelle interface for Takt Control

🗂 Struktur

  • Kolonner: Ugedage (M, T, O, T, F) → viser rytmen i cyklusserne
  • Rækker: Fag eller zoner → viser hvem der arbejder hvor
  • Farvede sedler: Opgaver eller aktiviteter → flyttes taktvis
  • Sort lodret linje (d.d): Dagens dato → skæringspunkt for rytme og status
  • Bufferfelter: Tre tydeligt markerede bufferzoner → beskytter flow mod variation

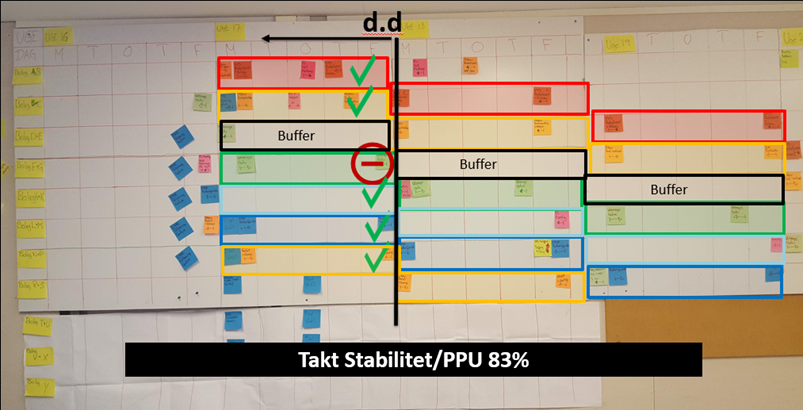

📊 KPI‑måling i drift

  • Grønne flueben: Opgaver afleveret i takt → måler Takt Stabilitet (TS)
  • Rød cirkel med minus: Afvigelse eller forhindring → indikerer Forhindringsrate (FR)
  • 📦 Bufferforbrug: Viser hvor meget af systemets beskyttelse der er aktiveret
  • 📈 Takt Stabilitet/PPU 83%: Aggregatmåling af rytmeoverholdelse → TS = 83% → Acceptabel, men kræver opmærksomhed
Visuel planlægningstavle med ugenumre, hverdage og opgaver markeret med farvede sedler. Rækker viser teams og bufferzoner, kolonner viser dage. Sort linje markerer dags dato, grønne flueben indikerer fuldførte opgaver. Nederst vises performance-metric: "Takt Stabilitet/PPU 83%".

🔍 Systemlogik

  • Tavlen visualiserer flowet som systemadfærd – ikke som aktivitetsovervågning
  • Afvigelser er synlige og målbare
  • Reguleringsbehov kan aflæses direkte:
  • Høj bufferforbrug → variation
  • Lav TS → rytmebrud
  • Rød markering → forhindring

🧠 Anvendelse

  • Bruges i daglige Taktmøder til at:
    • identificere ustabile zoner
    • beskytte flaskehalse
    • aktivere buffere
    • regulere sekvens og bemanding
  • Tavlen fungerer som systemets puls – ikke som statusrapport

📅 Samme dag – visuel styring 2 uger frem

Billedet viser et fysisk Takt‑overblik, hvor produktionen styres i realtid, samtidig med at teamet ser to uger frem i samme visuelle system.
Det giver både øjebliksbillede og horisont, så rytme, forhindringer og kapacitetsbehov kan vurderes på én gang.

Denne form for visuel styring gør det muligt at:

  • reagere på dagens signaler
  • forudse kommende belastninger
  • beskytte flaskehalse
  • aktivere buffere i tide
  • sikre stabil rytme på tværs af zoner og fag

Det er et praktisk eksempel på, hvordan Takt‑styring kombinerer nær‑drift og fremadrettet regulering i ét samlet system.

Hvis du vil, kan jeg også formulere en kort version til caption eller en mere teknisk version til KPI‑afsnittet.



Billedet viser et fysisk Takt‑overblik, hvor produktionen styres i realtid, samtidig med at teamet ser to uger frem i samme visuelle system.
Det giver både øjebliksbillede og horisont, så rytme, forhindringer og kapacitetsbehov kan vurderes på én gang.

  • Denne form for visuel styring gør det muligt at:
  • reagere på dagens signaler
  • forudse kommende belastninger
  • beskytte flaskehalse
  • aktivere buffere i tide
  • sikre stabil rytme på tværs af zoner og fag
  • Det er et praktisk eksempel på, hvordan Takt‑styring kombinerer nær‑drift og fremadrettet regulering i ét samlet system.
Fysisk planlægningstavle med ugenumre, hverdage og opgaver markeret med farvede sedler. Rækker viser forskellige "Delay"-spor og bufferzoner, kolonner viser dage. Sort linje markerer dags dato, og nederst står: "Næste 2 uge planlægges 100% detaljeret".

Der findes flere metoder til visuel styring i produktionen.
Til venstre ses et fysisk Kanban‑system, hvor opgaver styres via kort og slots. Til højre en visuel plantegning med farvekodede TAKT‑zoner.
Begge kan anvendes – eller supplere hinanden – afhængigt af projektets behov og graden af systemintegration.

Sammenligning af fysisk planlægningsværktøj og digital zoneoversigt i taktplanlægning

🧰 Systemets reguleringshåndtag – hvad kan justeres?

Reguleringshåndtagene udgør de mekanismer, der anvendes i Takt Control. I Takt reguleres ikke mennesker, der reguleres i systemet.

De fem primære reguleringshåndtag:

  • Zoneopdeling
    • Opdel zoner hvis KS er høj
    • Saml zoner hvis flow er for langsomt



  • Sekvens
    • Flyt rækkefølge hvis afhængigheder skaber stop
    • Justér tørretider og ventetider
  • Buffere
    • Indsæt buffer før flaskehals
    • Forstærk buffer ved høj variation

Læs “Buffere i Takt Planlægning | Stabilitet, flow og beskyttelse af produktionen”



  • Standarder
    • Skærp zoneaflevering
    • Skærp logistik
    • Skærp forhindringsstyring
  • Forberedelse
    • Forbedr klarhed før opstart
    • Fjern forhindringer før de rammer

🔢 Prioritering i regulering – hvad justeres først

I Takt Control justeres ikke alt på én gang.

Regulering følger en fast logik:

  1. Beskyt flaskehalsen først
  2. Begræns WIP før du ændrer bemanding
  3. Opdel zoner før du forlænger takt-tid
  4. Skærp standarder før du ændrer sekvens
  5. Stop opstarter før du accepterer variation

Hvis denne prioritering ikke følges, skabes uro i systemet.
For meget regulering er lige så skadeligt som ingen regulering.

Disciplin i regulering er vigtigere end hurtige løsninger.

Kritisk Opstart er en systematisk vurdering af alle nye opstarter i produktionen. Formålet er at sikre, at hver opstart sker til tiden, uden variation og i fuld overensstemmelse med de 7 strømme. Kun nye opstarter vurderes, fordi det er her risikoen for rytmebrud er størst.

De 7 (8)strømme fungerer som et kontrolpanel, der afslører, om en opstart er klar til at indgå i rytmen:

  1. Materialestrøm – alt materiale er tilgængeligt, korrekt og placeret
  2. Mandskabsstrøm – bemanding er kendt, stabil og klar
  3. Informationsstrøm – tegninger, beslutninger og beskrivelser er komplette
  4. Logistikstrøm – adgangsveje, transport og leverancer er planlagt
  5. Processtrøm – rækkefølge, afhængigheder og metode er afklaret
  6. Kvalitetsstrøm – forrige zone er afleveret efter standard
  7. Sikkerhedsstrøm – området er sikkert og klar til opstart
  8. (Arbejdsmiljø  – indtænkt som en naturlig del af sikkerhed)
Dansk diagram over "De 7 strømme" i en aktivitet: cirkulær model med input som information, materialer, materiel, mandskab, plads, ydre forhold og forudgående arbejder. Under modellen listes alle strømme med korte forklaringer.

En opstart er kritisk, når én eller flere strømme ikke er opfyldt.
I Takt Control betyder det:

  • opstarten stoppes
  • forhindringer fjernes
  • standarder skærpes
  • opstarten frigives først, når alle 7 strømme er grønne

Kritisk Opstart fungerer som en systemisk beskyttelse af rytmen.
Den sikrer, at flowet ikke bryder sammen i første takt, og at variation ikke introduceres ved opstart.

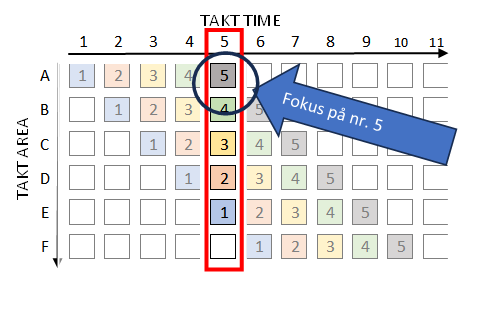

Som billedet indikerer, er der fokus på nr. 5, da det er første gang i processen, at den starter på pladen.

Systemlogik:

  • Dårlig opstart → dårlig rytme
  • God opstart → stabil rytme
  • Kritisk Opstart → kontrolleret rytme

Kritisk Opstart er ikke koordinering – Det er mekanisk systemkontrol før rytmen starter.

 📐 Standarder – fundamentet for TAKT CONTROL

Uden standarder kan intet reguleres.
Uden regulering kan intet stabiliseres.

I et Taktsystem er standarder systemets stabilisatorer.

De seks kritiske standarder:

  1. Standard for Zoneaflevering – “klar betyder klar”
  2. Standard for Materialer & Logistik – “rettidigt, ikke tidligt”
  3. Standard for Forhindringsstyring – “fjern før de rammer”
  4. Standard for Daglige Taktmøder – “systemets puls”
  5. Standard for Rework & Kvalitet – “gør det rigtigt første gang”
  6. Standard for Læring & Forbedring – “systemet bliver stærkere”

Systemlogik
Hvis én standard svigter, svigter flowet.

📝 Takt Control – Tjekliste for styring i drift

  1. TS/TR måles dagligt
  2. FR registreres systematisk
  3. FE analyseres ugentligt
  4. KS-overskridelser følges
  5. WIP holdes under kontrol
  6. Flaskehals er identificeret
  7. Buffere er aktive, ikke teoretiske
  8. Zoneafleveringsstandard er klar
  9. Logistikstandard følges
  10. Forhindringer fjernes før opstart
  11. Møder skaber handling
  12. Afvigelser reguleres, ikke forklares
  13. Systemet justeres – ikke mennesker
  14. Læring opsamles
  15. Standarder opdateres

⚠️ Begrænsninger & nuancer

  • KPI’er uden handling er rapportering, ikke styring.
  • For meget regulering skaber uro – regulér på signal, ikke på fornemmelse.
  • Systemregulering kræver disciplin – ikke karisma.
  • Flow kan ikke styres lokalt. Kun systemisk.

📊 S-curve – hvad den kan, og hvad den ikke kan

S-curve anvendes ofte som ledelses- og rapporteringsværktøj til at vise akkumuleret fremdrift over tid.

I Takt Control har S-curve ingen styringsfunktion i drift.

S-curve er bagudskuende. Den viser resultatet af systemets adfærd, efter variation og rytmebrud allerede har haft effekt. Den kan ikke anvendes til at styre flow, beskytte rytmen eller reagere på variation i realtid.

I et Taktsystem er hierarkiet derfor klart:

  • Takt Control styrer adfærden i drift via signaler, KPI’er og regulering
  • S-curve beskriver resultatet af den adfærd på ledelsesniveau

S-curve kan bruges til kommunikation og overblik.
Styring af produktionen kræver realtime systemregulering.



Hvad Takt Control er – og hvad det ikke er

❌Takt Control er ikke:

  • statusopfølgning
  • koordinering mellem fag
  • møder med mange forklaringer
  • styring via erfaring og mavefornemmelse

⚙️Takt Control er:

  • styring af flow
  • regulering via signaler
  • faste standarder
  • klare grænser
  • foruddefinerede handlinger

Hvis rytmen holdes, uden at nogen presses, virker systemet.
Hvis rytmen kun holdes, når folk presses, virker systemet ikke.

Det er forskellen på plan og produktion.



🧱 Konklusion

Styring af flow i Takt Planlægning er systemledelse.
Ikke koordinering.
Ikke status.
Systemledelse.

Når flow måles, variation beskyttes, og systemet reguleres disciplineret, bliver Takt et stabilt, forudsigeligt og styrbart produktionssystem.
