“Vi når det ikke!” – Men hvad er det egentlig, vi ikke når?

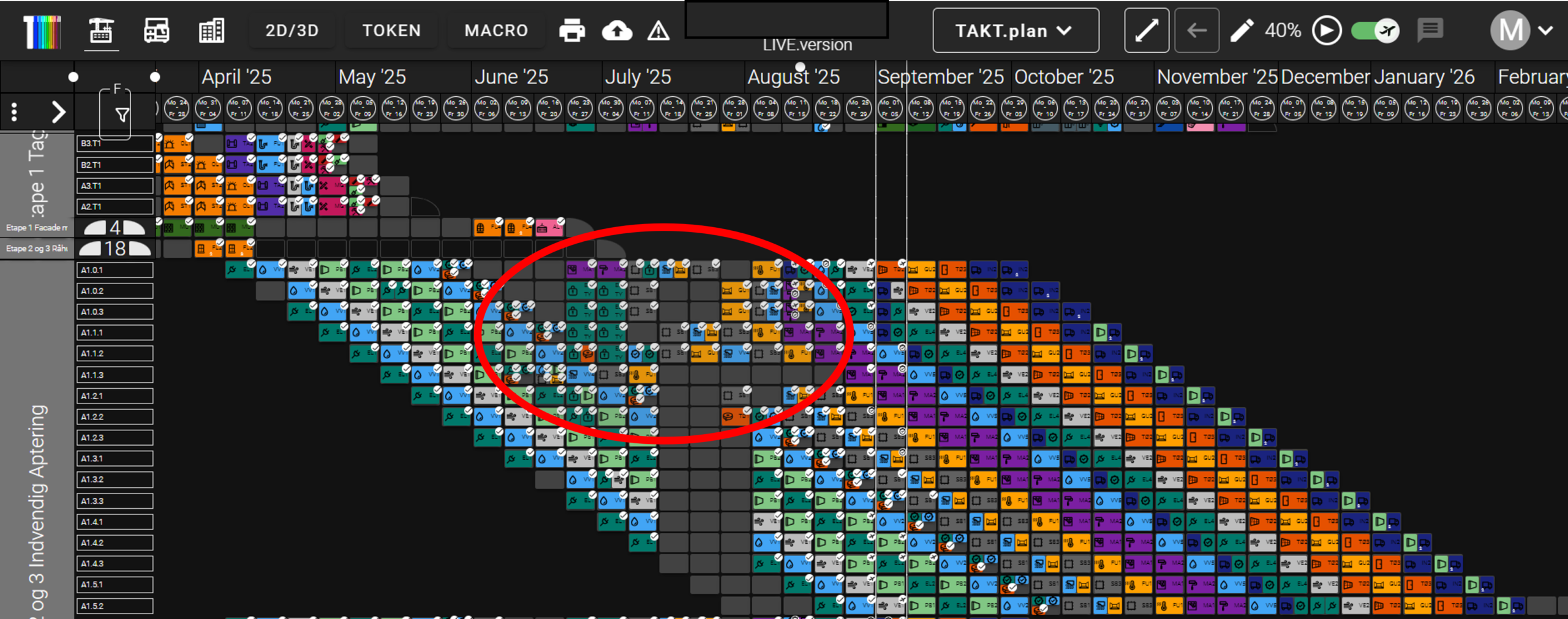

Taktplan med byggeaktiviteter fordelt på zoner og uger; området med forsinkelse er indrammet med rødt.
Eksempel på en digital taktplan med produktion og zoner – her med et særligt fokusområde markeret.

Illustrativ case · Fremdriftsstyring · Taktplanlægning

120 boliger. En presset projektleder. Og en projektchef, der insisterer på at få at vide, hvor produktionen er bagud.

Mandag morgen klokken 7.15. Projektchefen er kommet forbi byggepladsen. Seks opgange med i alt 120 boliger er under opførelse. De indvendige arbejder er i gang, og der er pres på afleveringsterminerne.

Projektleder: “Vi har et problem. Vi kan ikke nå det.”

Projektchef: “Hvad er det præcis, vi ikke kan nå?”

Projektleder: “Det hele. Fagentreprenørerne er bagud, og tidsplanen holder ikke.”

Projektchef: “Hvilke arbejder? Hvor henne?”

Projektleder: “VVS er bagud, tømreren presser på, og der mangler alt muligt.”

Projektchef: “Hvilken aktivitet er den første, vi ikke kan overdrage som aftalt?”

Projektleder: “VVS i opgang C. De skulle være færdige fredag.”

Projektchef: “Godt. Så starter vi dér.”

120 boliger – men hvor ligger afvigelsen?

I tidsplanen står der blot: VVS, opgang C – færdig fredag. Det er en aktivitet på 20 lejligheder. Enten er den færdig, eller også er den ikke. Det fortæller imidlertid ikke, hvad der faktisk mangler.

Projektlederen og projektchefen gennemgår opgangen med VVS-formanden. De opdeler arbejdet i fire overskuelige zoner med fem boliger i hver og sammenholder det med registreringerne fra de øvrige opgange.

Det illustrerede situationsbillede er nu: 20 zoner er meldt udført for denne arbejdspakke, tre zoner har endnu ikke en bekræftet status, og én zone har en konkret afvigelse.

120 BOLIGER. HVOR ER VI BAGUD?

6 opgange / 24 zoner / 1 identificeret produktionsafvigelse
OPGANG A
ZONE 1
ZONE 2
ZONE 3
ZONE 4
OPGANG B
ZONE 1
ZONE 2
ZONE 3
ZONE 4
OPGANG C 1 AFVIGELSE
ZONE 1
ZONE 2
ZONE 3
ZONE 4
OPGANG D
ZONE 1
ZONE 2
ZONE 3
ZONE 4
OPGANG E
ZONE 1
ZONE 2
ZONE 3
ZONE 4
OPGANG F
ZONE 1
ZONE 2
ZONE 3
ZONE 4
20zoner meldt udført
1zone med afvigelse
3zoner uden bekræftet status
ZOOM: OPGANG C · ZONE 3

VVS-arbejde i fem boliger. To mangler afslutning ved installationsskakte.

BOLIG 1Udført
BOLIG 2Udført
BOLIG 3Udført
BOLIG 4Mangler
BOLIG 5Mangler

Hindring: Afventer teknisk afklaring. Risiko: Overdragelse til næste fag.

Figur 1. Illustrativ zonebaseret fremdriftsplan. Grøn = arbejde meldt udført (ikke nødvendigvis godkendt til overdragelse). Grå = status ikke bekræftet.

“Så hvad mangler der i zone 3?”

Projektchef: “I opgang C er det altså zone 3, der ikke er færdig?”

Projektleder: “Ja. Tre lejligheder er færdige, men vi mangler de sidste installationer ved skaktene i to.”

Projektchef: “Hvorfor er de ikke afsluttet?”

Projektleder: “Vi afventer en teknisk afklaring fra rådgiveren.”

Projektchef: “Hvem følger op – og hvornår skal tømreren overtage?”

Nu ændrer samtalen karakter. Den handler ikke længere om, at “alt” er forsinket. Den handler om en bestemt zone, to lejligheder, en manglende afklaring og en planlagt overdragelse.

Det betyder ikke, at projektet er reddet. En forsinkelse i én zone kan skubbe til efterfølgende fag og forplante sig gennem hele produktionen. Og de tre grå zoner skal stadig undersøges. Men byggeledelsen har nu et sted at begynde – og noget konkret at handle på. Det er netop den mekanisme, vi beskriver i vores artikel om årsager til forsinkelser i byggeriet.

Hvad gør byggeledelsen?

  1. Fjern hindringen. Placér ansvaret for den tekniske afklaring, og aftal en svarfrist.
  2. Få en realistisk færdiggørelsesdato. Lad VVS-formanden vurdere restarbejdet, når afklaringen er på plads.
  3. Beskyt næste fag. Undersøg, hvornår tømreren skal overtage zonen, og om rækkefølgen kan fastholdes uden nye konflikter.
  4. Opdatér prognosen. Vurder konsekvensen for den kommende uges overdragelser, og kontrollér status for de endnu uafklarede zoner.

De skal ikke automatisk bestille ekstra mandskab, forlænge alle aktiviteter eller tegne hele tidsplanen om. Først skal de finde ud af, hvad der faktisk begrænser flowet.

En tidsplan er ikke det samme som et produktionssystem

En traditionel tidsplan fortæller, hvornår en aktivitet skal være færdig. Den fortæller ikke nødvendigvis, om arbejdsfronten er klar, om der mangler en beslutning, eller hvilken zone næste fag kan overtage.

Zoneopdeling gør afvigelser mere præcise, men zoneopdeling alene er ikke taktplanlægning. Det kræver også en gennemtænkt rækkefølge, passende arbejdsindhold, aftaler om produktionstakt, tydelige overdragelser og løbende styring af hindringer. Læs også vores guide til dimensionering af zoner og arbejdsindhold i taktplanlægning.

Det handler ikke om at få hvert fag til at løbe hurtigere. Det handler om at skabe et stabilt flow gennem byggeriet.

“Vi kan ikke nå det hele” er en bekymring. “Vi mangler to lejligheder i opgang C, zone 3 – og ved, hvad der blokerer” er begyndelsen på produktionsstyring.

Det vigtigste spørgsmål på næste produktionsmøde

Når nogen siger, at projektet er bagud, så spørg:

“Hvad er det helt præcis, vi ikke kan nå?”

Hvis svaret kan afgrænses til en opgang, en zone, en arbejdspakke og en konkret hindring, har I langt bedre mulighed for at træffe den rigtige beslutning. Og hvis svaret stadig er “det hele”, er det måske netop et tegn på, at produktionen skal gøres mere synlig.

Har I en tidsplan – eller et produktionssystem?

TAKT Value arbejder med zoneopdeling, taktplanlægning og produktionsstyring, så afvigelser bliver synlige, og de næste fag får bedre forudsætninger for at fortsætte deres arbejde.

Se, hvordan vi arbejder med TAKT Planning & Control →

Casen er illustrativ. Projektet, dialogen, zonefordelingen og afvigelserne er konstruerede for at forklare et princip og skal ikke læses som dokumenterede resultater fra et faktisk byggeprojekt.

🔁 WIP – det vigtigste begreb i Takt Planlægning, som næsten alle misforstår

Travlhed er ikke fremdrift.

I Takt Planlægning er Work In Progress (WIP) den mest afgørende faktor for, om et projekt får flow og stabilitet – eller ender i konstant brandslukning.

Alligevel bliver WIP næsten altid:

  • ignoreret
  • misforstået
  • eller forvekslet med gennemløbstid

Resultatet er taktplaner, der ser rigtige ud, men ikke virker i praksis.


❌ Hvad WIP ikke er

Lad os rydde bordet:

❌ WIP er ikke:

  • antal zoner
  • antal aktiviteter
  • zoner × wagons
  • gennemløbstid
  • hvor travlt folk har

Hvis WIP forstås sådan, styrer man aktivitet – ikke flow.


✅ Hvad WIP er i Takt Planlægning

🧩 Den korrekte definition

WIP = antal samtidige aktive arbejdsfronter (wagons) i flow

Det handler ikke om hvem, der arbejder.
Det handler om hvor mange steder, systemet har åbent samtidig.

Grundregler i et Taktsystem:

  • 🚆 én wagon arbejder i én zone ad gangen
  • 🧱 én zone har én wagon ad gangen
  • 🎯 WIP er et bevidst designvalg, ikke et regnestykke

⚠️ Hvorfor høj WIP altid ødelægger flow

Når WIP stiger, sker der det samme – hver gang:

  • 🔀 Koordinering eksploderer
  • ⏳ Ventetid stiger
  • 👻 Forhindringer skjules
  • ❌ Kvalitet falder
  • 😰 Stress øges

Dette er veldokumenteret i Lean- og flow-forskning.

📚 Evidens (international):


🚨 Den farligste situation i Takt Planlægning

“Han er bagud – lad ham bare starte næste zone også”

Det føles handlekraftigt.
Det ødelægger systemet.

🔎 Hvad sker der?

  • Aktør er forsinket i Zone 3
  • Starter også i Zone 4
  • To åbne arbejdsfronter

👉 WIP stiger, selvom bemandingen er den samme.


✅ Den korrekte Takt-reaktion (som føles forkert)

Når en aktør er forsinket:

Ja, flow stopper lokalt.
Nej, WIP stiger ikke.

I Takt Planlægning er det bedre at stoppe flowet end at øge WIP.


🧠 Hvorfor ledelsen ubevidst øger WIP

WIP stiger sjældent pga. håndværkere.

WIP stiger fordi ledelsen:

  • vil “holde folk i gang”
  • ikke accepterer ventetid
  • belønner aktivitet frem for afslutning

Men i et produktionssystem er:

  • ⏸️ Ventetid = signal
  • 🚨 Høj WIP = systemfejl

⏱️ WIP og gennemløbstid – vigtig sammenhæng (men ikke det samme)

Lean-logikken er klar:

  • Gennemløbstid=WIPThroughput

I Takt Planlægning er throughput fast.

👉 Vil du reducere tid?
👉 Reducer WIP – ikke pres tempo.


🔍Sådan ved du, om dit projekt har for høj WIP

Hvis bare ét er sandt, er WIP for høj:

  • 🚧 Fag arbejder i flere zoner samtidig
  • 🔁 Nyt arbejde startes før gammelt er færdigt
  • 🟡 Mange “næsten færdige” zoner
  • 😵 Projektet føles travlt, men uden ro

WIP afslører sig i adfærd – ikke i planen.


🎯 Takt Planlægning starter med WIP – ikke med tid

Det første spørgsmål er ikke:

“Hvornår skal vi være færdige?”

Det rigtige spørgsmål er:

“Hvor mange arbejdsfronter vil vi tillade samtidigt?”

Når WIP er fastlagt:

  • kan takten designes
  • kan varigheden accepteres
  • kan flow styres

🧭 Konklusion – WIP er en ledelsesbeslutning

WIP er ikke et KPI-tal.
Det er hjertet i produktionssystemet.

  • Lav WIP → stabilitet
  • Stabilitet → forudsigelighed
  • Forudsigelighed → kvalitet & samarbejde

Alt andet er støj.
